Hafslund rehabiliterer og oppgraderer dam Fundin

På vegne av Glommen og Laagens Brukseierforening (GLB) skal Hafslund oppgradere og rehabilitere dam Fundin. Anleggsarbeidet starter vår/sommer 2027 og skal være ferdig i 2029.

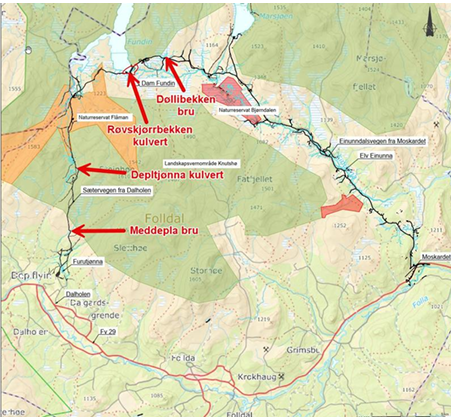

Figur 1- Døllibekken bru ligger om lag 2,6 km nordvest for Dam Fundin, mens de tre andre krysningspunktene ligger sør og sørvest for

I den forbindelse gjennomføres det nå forberedende arbeid langs Sætervegen, som er tenkt benyttet som adkomst til anleggsområdet. Arbeidene er nødvendige for å sikre at infrastrukturen tåler økt belastning fra anleggstrafikk i forbindelse med det kommende arbeidet på dammen. Tiltakene omfatter blant annet utskifting av eksisterende bruer og kulverter, som i dag har begrenset bæreevne. De erstattes med nye konstruksjoner som er dimensjonert for tungtransport. Bruene er basert på prefabrikkerte betongelementer og nye kulvertrør. Dette vil bidra til trygg og effektiv transport til og fra anleggsområdet. Kartet under viser hvor bruene ligger. Meddepla bru og Døllibekken bru skal skiftes ut til nye brukulverter, og her planlegges det å etablere midlertidig omkjøringsvei. For kulvertene Røvskjørrbekken og Depltjønna skal det etableres kulvertrør, og veien vil bli stengt i ca. tre dager når arbeidet utføres. Etter planen skal Depltjønna skiftes i uke 29 og Røvskjørbekken i uke 32/33. Vår entreprenør vil skilte og varsle i god tid før stenging.

Støm og fiber
Det etableres strømforsyning og fibernett langs Sætervegen fra eksisterende nettstasjonen ved Dalholen hyttefelt og frem til dammen i samarbeid med nettselskapet Klive for å legge til rette for en mer effektiv og delvis elektrifisert anleggsdrift. Det ivaretar natur og miljøet ved å redusere utslipp. Den permanente strømforsyningen vil også ha verdi for fremtidig drift og overvåking av damanlegget.

Fremdriftsplan
- Arbeidet med bruer og kulverter skal etter planen gjennomføres i perioden fra 22. juni til ca. 30 september.
- Sætervegen vil være stengt i to-tre dager i uke 29 ved Depltjønna kulvert. Entreprenøren vil varsle og sørge for    skilting på egnede steder slik at omkjøring kan skje på enklest mulig måte.
- Sætervegen vil bli stengt i to-tre dager i uke 32 eller 33 ved Røvskjørbekken. Det blir skiltet på samme måte         som for Depltjønna.
- Arbeidet med strømtilførsel vil pågå fra 15. juni til 30. september langs hele Sætervegen.
- Arbeidet i Knutshø landskapsvernområde og Flåman naturreservat skal være ferdig innen 20. august i år.

Fremkommelighet
I forbindelse med pågående anleggsarbeid langs Sætervegen vil det i perioder være redusert fremkommelighet på hele strekningen. Dette skyldes arbeidet med utskifting av bruer og kulverter, og fremføring av strøm og fiber til dam Fundin.
Arbeidet med strøm og fiber utføres fortløpende langs veien og vil medføre graving, masseflytting og anleggstrafikk over lengre strekninger. Det betyr at trafikanter kan oppleve redusert fremkommelighet også utenfor områdene der det pågår bruarbeid.
I forbindelse med utskifting av kulverter vil veien enkelte steder bli helt stengt i perioder, normalt opptil noen få døgn. Det vil bli etablert midlertidige omkjøringsveier når arbeidet med de største bruene starter, men det må likevel påregnes redusert fremkommelighet og noe ventetid.
Trafikkavviklingen vil bli skiltet og tilrettelagt i henhold til gjeldende krav. Vi oppfordrer alle til å følge skilting og anvisninger, og vise hensyn til anleggstrafikken og arbeidet som pågår langs veien.
Det forberedende arbeidet er et viktig for rehabiliteringen og oppgraderingen av dam Fundin, og legger grunnlaget for hovedarbeidet som er planlagt gjennomført i perioden 2027-2029. Vi beklager ulempene dette medfører for de som ferdes i området.

Fakta om dam Fundin og arbeidet med dammen
Dam Fundin ble bygget i 1968-69 og er i høyeste konsekvensklasse (klasse 4). Den skal blant annet få høyere fribord (toppen av dammen) og bedre plastring. I tillegg skal det etableres en ny, stor tunnel for beredskapsmessig tapping av dammen. Tunnelen blir 220 meter lang med et tverrsnitt på 24 kvadratmeter.
Det er viktig å understreke at eksisterende dam ikke er i dårlig stand. Den er bygget etter datidens regler og krav, men er fortsatt i god stand. Hvert år utføres det tilsyn av dammen av kvalifisert personell. Revurdering av dammen utføres hvert femtende år av en uavhengig part, og Norges vassdrags- og energidirektorat (NVE) er tilsynsmyndighet for dette. Dersom revurderingen hadde avdekket at det var fare for dambrudd, ville vi ikke benyttet dammen før utbedringer hadde blitt gjennomført, sier Hetland.
Den siste revisjonen av damsikkerhetsforskriften har skjerpede krav som medfører at en rekke dammer i Norge har fått krav om oppgradering og rehabilitering. Samtidig blir klimaet stadig våtere, noe som medfører større flommer, og det er dette som er dimensjoneringskriteriet for dammer. Dam Fundin er dimensjonert for en tusenårsflom og har i dag kapasitet til å lede vann forbi ved en tusenårsflom, men damsikkerhetsforskriften setter også krav om mulighet for nedtapping av magasinet med et visst antall meter i løpet av et visst antall døgn for å minimere faren både for selve dammen og for konsekvenser nedstrøms dammen i ekstreme situasjoner. Vi skal derfor kunne benytte dammen som flomdemping i ekstreme situasjoner. Derfor må vi utvide dagens tappesystem for å kunne lede en større vannføring forbi dammen. Heving av tettekjernen (fribordet) og utbedring av plastringen på dammen er også i henhold til nyere krav, og vil øke sikkerheten. Det er viktig å understreke at det her er det snakk om en ulykkesflom som er minst 1,5 ganger så stor som en tusenårsflom.

Villrein
Hafslund har engasjert Norsk institutt for naturforskning (NINA) for å se på anleggsdriftens konsekvenser for villreinen og fått utarbeidet en rapport med forslag til avbøtende tiltak som skal følges.
Det blir anleggsarbeid i flere sesonger, men vi ser også på muligheten for vinterdrift for å redusere gjennomføringstiden. Det er best for villreinen at anleggsperioden blir så kort som mulig.

Steinbrudd
I over to år har vi jobbet med å kartlegge et steinbrudd fordi vi ønsker kortreist stein, og helst fra området rundt dammen. Vi har undersøkt vannkvaliteten i magasinet og tatt prøver av steinen fra det aktuelle steinbruddet for å være sikre på at den ikke forurenser vassdraget og at steinen har god kvalitet. Prøvene viser at vi kan benytte den lokale steinen som har vært brukt på dammen tidligere.

Plan for landskap og miljø
Detaljplan for landskap og miljø er sendt til NVE for godkjenning og vil bli sendt ut på offentlig høring til lokale myndigheter og andre aktuelle interessenter. Når det gjelder fisk, vil vi utføre prøvefisking i sommer for å kartlegge bestander. Dammen vil bli nedtappet i anleggsperiodene og avbøtende tiltak er beskrevet i landskap- og miljøplanen.
Nå jobber Hafslund med prosjektering og utarbeidelse av tilbudsdokumenter til leverandører for hovedarbeidet med selve dammen. For det forberedende arbeidet er Tronfjell Maskin AS fra Alvdal valgt som leverandør, og anleggsarbeidet starter i sommer hvis alle godkjenninger foreligger.
